In 2006 haben wir ein DAVINCI Haus gebaut (bauen lassen), nachdem wir mindestens 2 Jahre fast bundesweit Fertighausausstellungen besucht haben und kiloweise Prospekte gewälzt haben. Uns gefielen eigentlich von Anfang an die HUF-Häuser sehr gut - aber die sind auch nicht die preiswertesten auf dem Markt.
DAVINCI kommt HUF konzeptionell sehr nah; die beiden Hersteller unterscheiden sich unserer Meinung nach eigentlich nur in Details. Schließlich haben wir bei DAVINCI zugeschlagen - und das nicht bereut. Klar gibt es beim Hausbau immer kleinere oder auch größere Problemchen, ggf. Diskussionen mit Bauleitung und Hersteller etc. Kleinere Diskussionen hatten wir auch - aber alles in allem lief alles zu unserer Zufriedenheit und reibungslos. Und auch Jahre nach dem Bau war und ist DAVINCI immer für uns ansprechbar 👍.

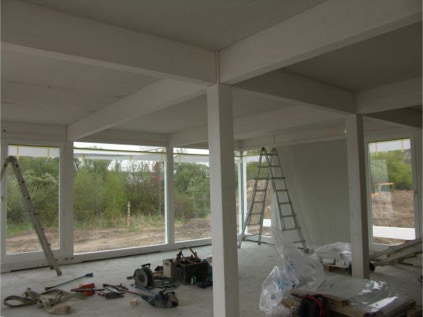

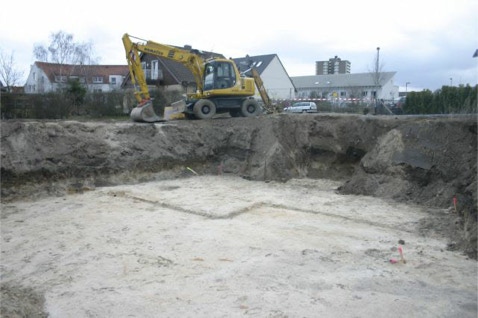

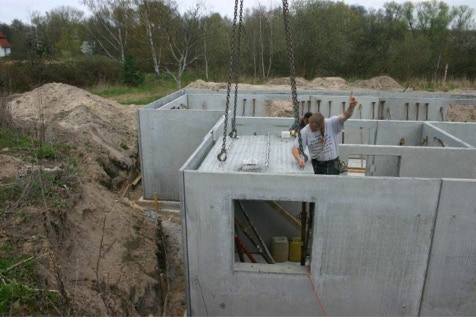

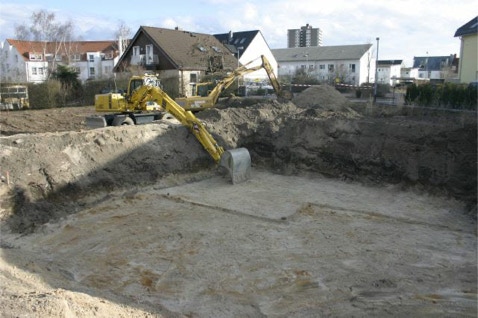

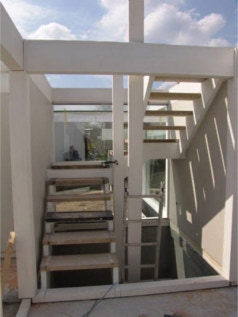

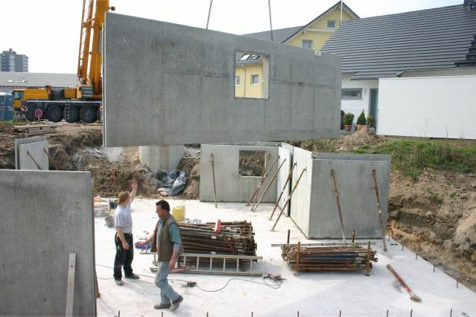

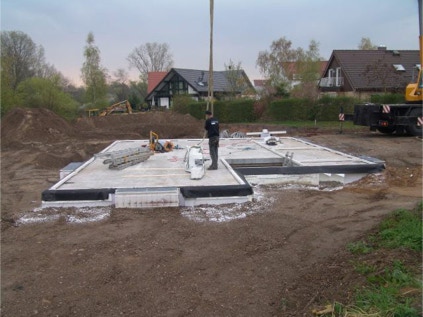

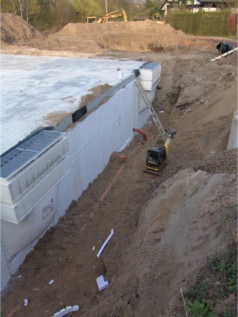

Das muss ich wirklich sagen: In der gesamten Bauphase vom Setzen der Wände nach Fertigstellung des Kellers (denn Erdarbeiten und Keller wurden getrennt vergeben) bis zum fertigen Innenausbau gab es auf der Baustelle nie Leerlauf! Die Organisation der Gewerke war perfekt. Auch durften wir wann immer wir wollten die Baustelle und den „Rohbau“ besichtigen und so sofort kleinere Änderungen einbringen. Viele andere Hersteller erlauben nur sehr eingeschränkten Zugang bis zur Abnahme und Schlüsselübergabe.
Ich weiß allerdings nicht, ob DAVINCI so großzügig gewesen wäre, hätten sie bedacht, dass wir nur 200m von der Baustelle entfernt wohnten und so einen seeeeehr kurzen Weg hatten 😀
Auf jeden Fall war das die Gelgenheit den Baufortschritt auch fotografisch zu dokumentieren.
Diese Konstruktion habe ich mit einem Hobby-Hausdesign-Programm nach den Bauplänen entworfen. Was allerdings fehlt (weil ursprünglich nicht eingeplant) ist der Kamin.
Ein Click auf die Zeichnung öffnet die Bildergalerie des jeweiligen Abschnitts.

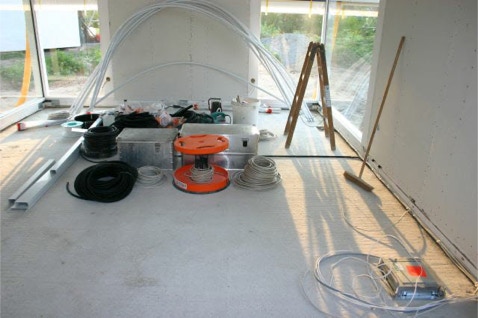

09. Mai - der Innenausbau beginnt; der Elektriker ist zu Gange

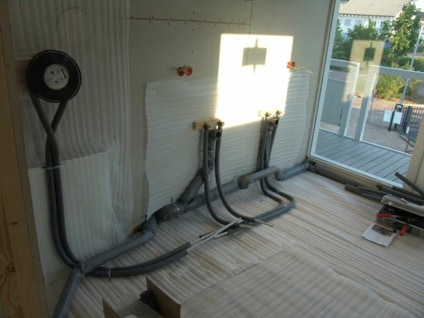

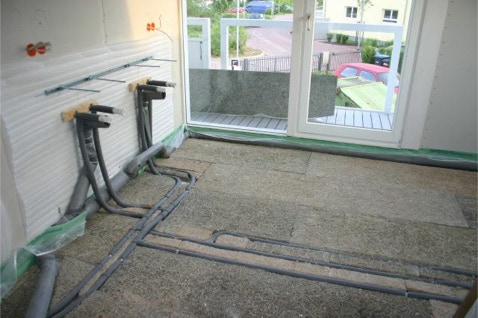

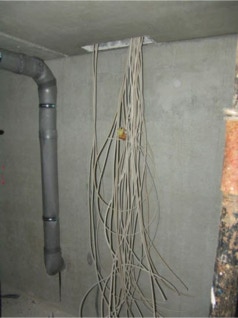

09. Mai - die ersten Kabelkanäle liegen ...
10. Mai - die gesammelten Kabel kommen im Keller raus
11. Mai - hier zeigt sich die Sanitärinstallation im Bad; links die Dusche, rechts zwei Waschbecken

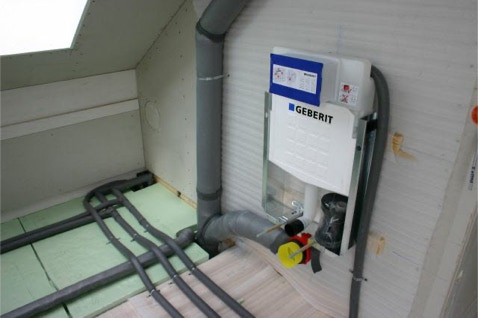

14. Mai - offenbar der Platz für eine Toilette - links für die Badewanne ...

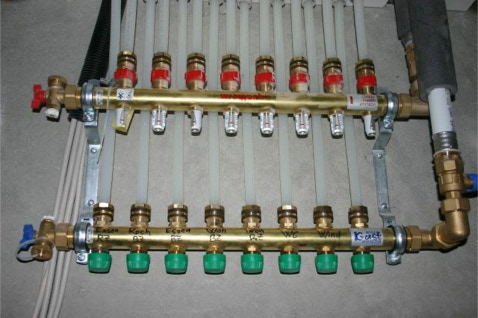

14. Mai - der Heizkreisverteiler für das Dachgeschoss kommt in die Wand ...

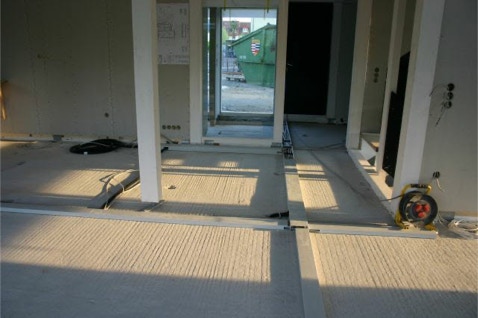

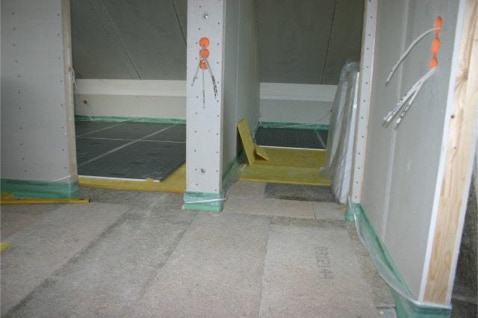

17. Mai - im Erdgeschoss ist alles vorbereitet für das Verlegen der Fußbodenheizung ...
17. Mai - hier erkennt man den Bodenaufbau im Dachgeschoss ...
17. Mai - und die Rohre im Bad verschwinden langsam im Boden ...

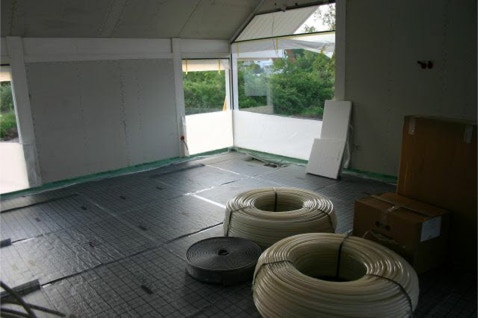

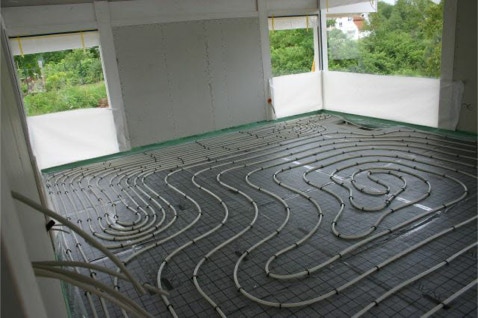

21. Mai - die Fußbodenheizung im Erdgeschoss. Man sollte sich die Stellen merken, an denen die Heizschläuche enger liegen - da ist es später wahrscheinlich wärmer ...

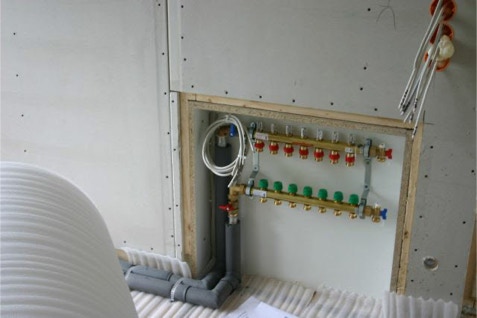

21. Mai - der Heizkreisverteiler für das Erdgeschoss befindet sich im Keller ...

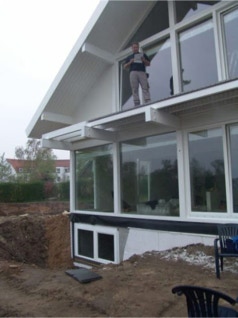

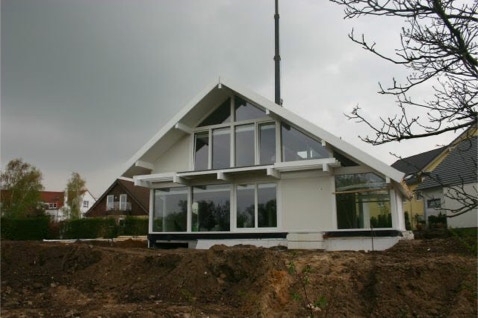

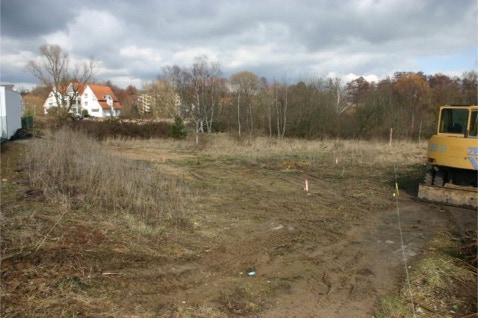

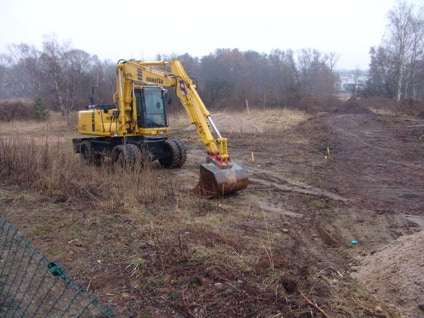

26. April - Nachdem das Wetter am Vortag nach ganz nett war, fing dieser Tag erst mal mit ordentlich Regen an. Das konnte den zügigen Baufortschritt aber nicht wesentlich behindern ...

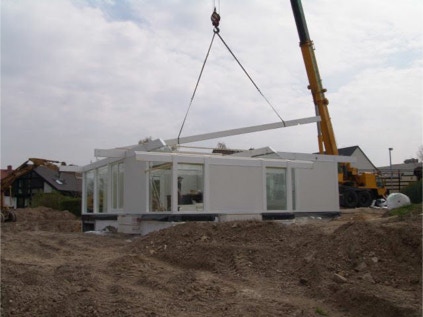

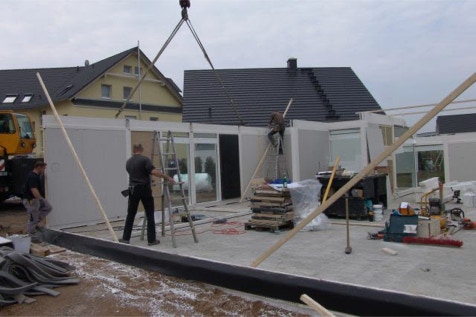

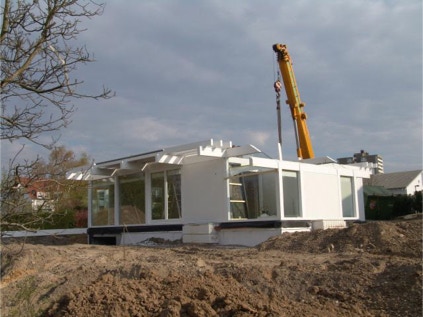

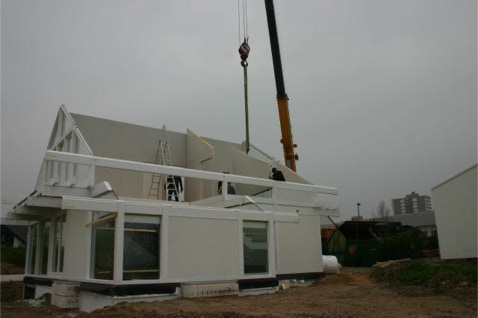

26. April - Die letzte Wand des Dachgeschoss schwebt ein ...

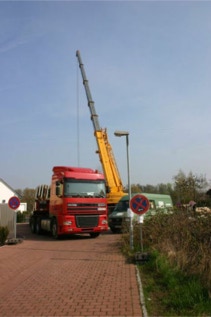

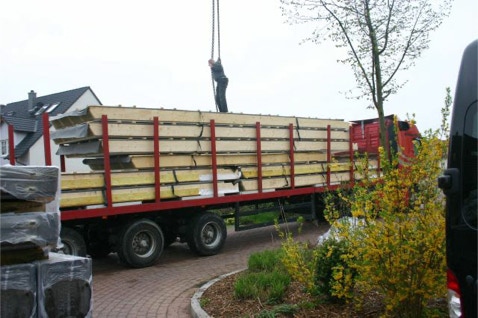

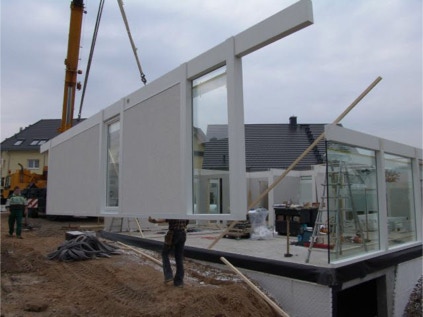

26. April - Die Deckenelemente werden angeliefert ...

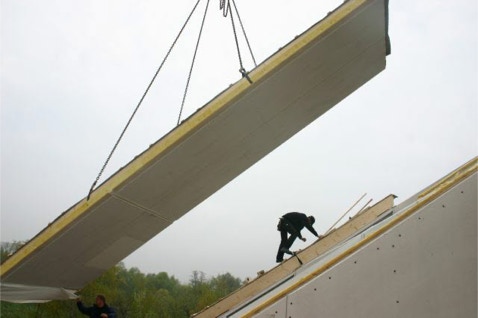

26. April - ... und schweben über das Haus heran ...

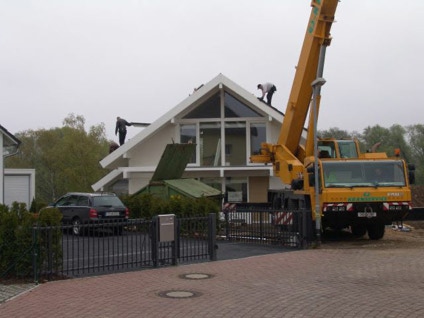

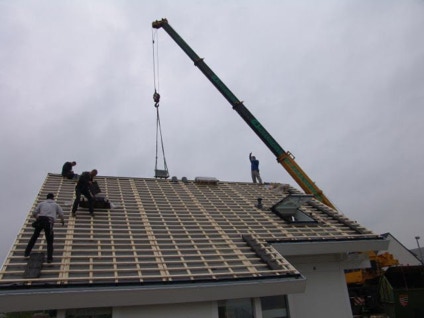

26. April - Ruckzuck ist das Dach drauf ...

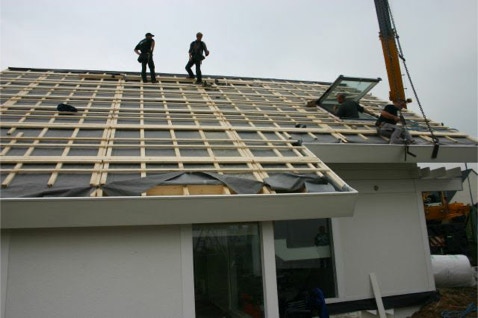

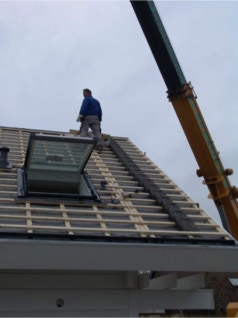

26. April - Jetzt noch die innen liegende Regenrinne einrichten und die Verlattung vorbereiten für die Ziegel, die am nächsten Tag auf dem Programm stehen ...
